Zrychlené technologie u průmyslových podlah – jak zkrátí realizaci

Co konkrétně stojí za zrychlenou realizací průmyslové podlahy – zrychlená penetrace, dvoukrokové systémy a kdy zrychlení naopak nemá smysl.

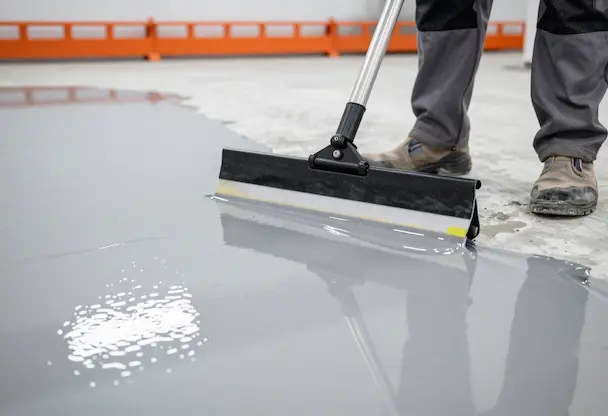

Pokládka zrychlené průmyslové podlahy

„Zrychlená realizace" slýcháte v nabídkách často, ale málokdy se dozvíte, co přesně za ní stojí. Přitom rozdíl mezi standardním a zrychleným postupem může znamenat jeden až dva pracovní dny provozu navíc nebo míň. Víc o tom, z čeho se doba realizace skládá, najdete v článku Jak dlouho trvá realizace průmyslové podlahy. Tady se podíváme na to, jak se dá tato doba reálně zkrátit.

Co znamená „zrychlená technologie"

Nejde o jeden trik, ale o kombinaci tří věcí: materiálů s rychlejší dobou zrání, sloučení kroků, které jinak probíhají odděleně, a přesného načasování prací tak, aby se čekací doby nesčítaly.

Zrychlená penetrace

Standardně se penetrace nechává vytvrdnout jeden den, než se na ni položí tělo podlahy. U zrychlené technologie zvládneme obě vrstvy položit ve stejný den. U výukového a laserového centra nám to ušetřilo celý pracovní den bez vlivu na výslednou pevnost podlahy.

Dvoukrokový systém místo tříkrokového

Klasický nátěrový systém má tři vrstvy, každou se samostatnou dobou schnutí. Tam, kde to provoz a zatížení dovolí, nahradíme ho dvoukrokovým systémem se stejnou funkční výdrží. U výrobce ventilačních systémů jsme díky tomu spojili finální nátěr i dopravní značení do jednoho dne a ušetřili dva dny realizace.

Rychlejší tvrdnutí finální vrstvy

Materiál s kratší dobou vytvrzení umožní na podlahu vstoupit nebo ji zatížit dřív. To se hodí hlavně tam, kde je potřeba mezi jednotlivými kroky přejíždět technikou nebo dělat další úpravy — třeba právě dopravní značení hned po finálním nátěru.

Kdy zrychlení nemá smysl přehánět

Zrychlená technologie nezkrátí každou realizaci stejně. U rozsáhlejších sanací nebo prací za nízkých teplot rozhoduje víc než rychlost materiálu i podmínky na místě. Při sanaci dilatačních spár v průmyslovém objektu jsme pracovali při teplotě kolem 10 °C — i tak se povedlo dokončit 90 běžných metrů spár za dva dny místo tří až čtyř, ale bylo to díky správnému postupu, ne jen rychlejšímu materiálu. Zrychlená technologie proto vždy kombinujeme s reálným posouzením podkladu a podmínek, ne jako univerzální řešení za každou cenu.

Reálné úspory z realizací

Další realizace najdete na stránce Reference.

Shrnutí

Zrychlená technologie znamená konkrétní úpravu postupu a materiálů, ne slevu na kvalitě. Kolik dní by se dalo ušetřit u vašeho provozu, si spočítáte v kalkulačce odstávky. Přehled systémů, které používáme, najdete na stránce Epoxidové podlahy. Chcete vědět, jak rychle to zvládneme u vás? Pošlete nám poptávku a do 24 hodin se ozveme s kalkulací a termínem.
